新聞資訊
新聞資訊
- 國家消防救援局發布“消防控制室及設施操作員”處罰標準!
- 滅火器幾年一檢?多久報廢?新國標GB4351是否有規定?
- 消防四懂、四會、四個能力!
- 排煙風機可以不設置在機房內?此地明確
- 在電氣火災監控系統設計中,需要對配電線路的溫度進行檢測嗎?
- 精心設計的消防系統在高層建筑火災面前為什么會失靈
- 香港思考|施工場景火災風險警示!臨時無線方案筑牢安全屏障
- 電影院、禮堂、劇場、體育館等場所觀眾廳的疏散門要求
- 《江西省消防技術標準疑難問題解答》中,關于安全疏散的內容
- 變電站設備房間都要設置氣體滅火系統?
聯系我們
廠家:智淼消防檢測設備廠家
手機:18910580194,15262554119
電話:4006-598-119
郵箱:18751140119@163.com
地址:江蘇省蘇州市常熟市黃河路275號城市之星119室
消防新聞
建設工程安全文明施工規程之消防安全篇(廣州
- 作者:消防檢測設備
- 發布時間:2021-07-06 03:01:34
- 來源:http://www.dzjshs.cn/
- 點擊:521
建設工程安全文明施工規程之消防安全篇(廣州市試行版)

動火作業管理
(1)施工現場動火應符合下列規定
① 動火作業應辦理動火許可,動火許可證的簽發人收到動火申請后,應前往現場查驗并確認動火作業的防火措施落實后,再簽發動火許可證。消防檢測儀器
② 動火操作人員應具有相應資格。
③ 焊接、切制、烘烤或加熱等動火作業前,應對作業現場的可燃物進行清理;作業現場及其附近無法移走的可燃物應采用不燃材料對其覆蓋或隔離。
④ 施工工序安排時,宜將動火作業安排在使用可燃建筑材料的施工作業前進行。確需在使用可燃建筑材料的施工作業之后進行動火作業時,應采取可靠的防火措施。
⑤ 裸露的可燃材料上嚴禁直接進行動火作業。
⑥ 焊接、切側、烘烤或加熱等動火作業旁應配備滅火器材,并應設置動火監護人進行現場監護,每個動火作業點均應設置1個監護人。
⑦ 六級及以上大風時,應停止焊接、切制等室外動火作業;確需動火作業時,應果取可靠的擋風措施。
⑧ 動火作業后,應對現場進行檢查,并應在確認無火災危險后,動火操作人員再離開。
⑨ 具有火災、爆炸危險的場所嚴禁明火。
⑩ 施工現場不應采用明火取暖。
(2)施工現場的重點防火部位或區域應設置防火警示標識。
(3)施工單位應做好施工現場臨時消防設施的日常維護工作,對已失效、損壞或丟失的消防設施應及時更換、修復或補充。
(4)臨時消防車道、臨時疏散通道、安全出口應保持暢通,不得遮擋、攬動疏散指示標識,不得挪用消防設施。
(5)施工期間,不應拆除臨時消防設施及臨時疏散設施。
(6)施工現場應布置滅火器,其數量、位置、滅火能力要符合《建筑滅火器配置設計規范》的要求。

消防設施技術標準
(1)臨時消防系統的布置,優先考慮永久與臨時相結合的原則,在建工程編制施工現場消防安全專項方案,由上級單位審核、審批,在施工現場醒目位置設置消防設施布置圖,獨立配置消防和應急照明電源。

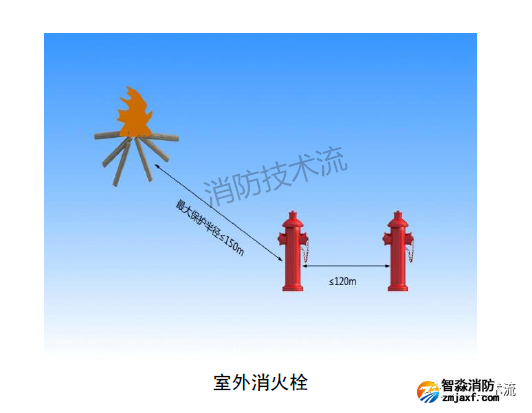

(2)室外消火栓的間距不應大于120m,其最大保護半徑不應大于150m。
(3)臨時消防設施應與在建工程的施工同步設置。在房屋建筑工程中,臨時消防設施的設置與在建工程主體結構施工進度的差距不應該超過3層。
(4)臨時消火栓系統的設計水壓應滿足現行《建設工程施工現場消防安全技術規范》的要求,并保證室內任意一點滿足同時有兩股充實水柱可以覆蓋的要求。
(5)臨時消防用水量應為臨時室外消防用水量與臨時室內消防用水量之和,并滿足現行《建設工程施工現場消防安全技術規范》的要求。

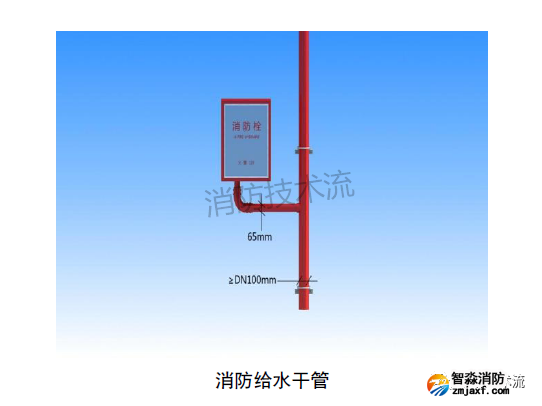

(6)臨時消防給水干管的管徑,應根據施工現場臨時消防用水量和干管內水流速度計算確定,且不應小于DN100。
(7)消防管需采用鍍鋅鋼管,防止被腐蝕漏水或者被大火燒斷。

臨時消防系統
(1)臨時消火栓系統應保證系統最不利點滿足消火栓水壓和流量的要求。
(2)消防泵房應采用專用消防配電線路,自施工現場總配電箱的總斷路器上端接入,且應保證不間斷供電。
(3)高度超過100m的在建工程,應在適當樓層增設臨時中轉水池及加壓水泵。中轉水池的有效容積不應小于10m³,上下兩個中轉水池的高差不宜超過100m。

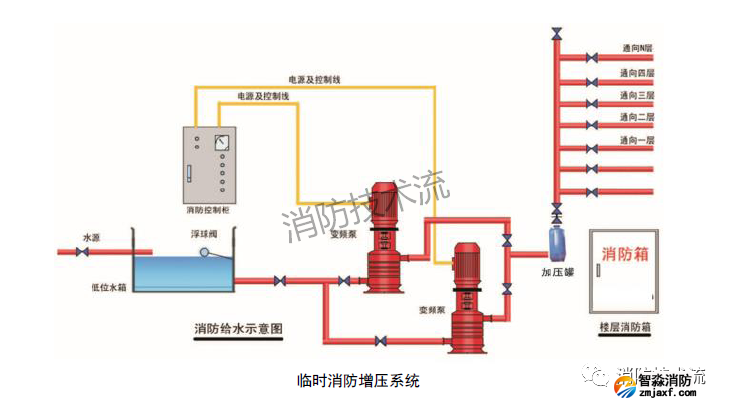

(4)臨時消防給水系統的給水壓力應滿足消防水槍充實水柱長度不小于10m的要求;給水壓力不能滿足時,應設置消火栓泵,消火栓泵不應少于兩臺,且應互為備用,消火栓泵宜設置自動啟動裝置,保證消防應急需求。
(5)集成式消防水泵房由水泵機組控制設備、增壓穩壓設備、控制柜和不銹鋼水箱組成,水箱容積36-54m³,可自動補充水源。具有施工周期短、周轉次數多的特點。

可燃物及易燃易爆品管理
(1)用于在建工程的保溫、防水、裝飾及防腐等材料的燃燒性能等級應符合設計要求。

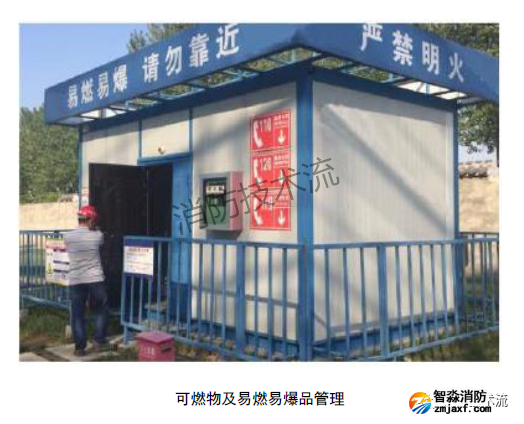

(2)易燃易爆危險品、氣瓶等應分類專庫儲存,庫房內應通風良好,并應設置嚴禁明火標志。根據施工現場物料使用情況,分別單獨設置氣瓶儲存間、易燃易爆危險品庫房,易燃易爆危險品庫房內應使用防爆燈具。
(3)氣瓶儲存間、易燃易爆危險品庫房不應設置于在建工程內。
(4)易燃易爆危險品庫房應設置在在建工程的下風口,應遠離明火作業區、人員密集區和建筑物相對集中區,不得布置在電力線下。
(5)施工產生的可燃、易燃建筑垃圾或余料,應及時清理。
(6)可燃材料及易燃易爆危險品應按計劃限量進場。進場后,可燃材料宜存放于庫房內,露天存放時,應分類成垛堆放,垛高不應超過2m,單垛體積不應超過50m³,垛與垛之間的最小間距不應小于2m,且應采用不燃或難燃材料覆蓋。
(7)室內使用油漆及其有機溶劑、乙二胺、冷底子油等易揮發產生易燃氣體的物資作業時,應保持良好通風,作業場所嚴禁明火,且應避免產生靜電。
(8)易燃易爆危險品存放及使用場所配置的干粉滅火器,單具容量不應小于6kg(其他類型滅火器滅火能力不能低于3A)。
